防坠器为海宁电网建设加一道保险

出自:河北成华机械制造有限公司
发布时间: 2020-04-14 作者:Haru防坠器

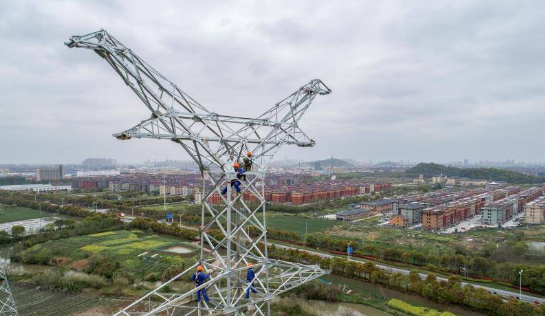

3月27日,在位于08省道海盐交界处的220千伏狮岭输变电工程建设工地附近,多名电力工人在防坠器的保护下,进行高空架设铁塔作业。6基铁塔,错落在一条狭长的线路廊道上,一直延伸到不远处正在建设的220千伏狮岭变电站。

去年“迎峰度夏”期间,海宁的永福变、许巷变、龙渡变等主变在连续高温情况下均存在超载现象,用电形势十分严峻。伴随着经济发展我市用电需求连续保持较快增长状态,加快电网升级,特别是优化电源结构迫在眉睫。

受到疫情的影响,电网主网工程停工时间较原计划延长了一个多月。复工后,各负责单位,优化施工计划和施工工序,加大人员、机械投入,加快施工进度。目前,变电站主控楼已于3月26日结顶,下阶段将开展墙板安装工作;线路工程基础施工完成近50%,计划4月中旬立塔,5月架线。工程整体于7月中旬具备投产条件。
